我集团公司顺利完成抢险任务 G75兰海高速都南段恢复双向通行

发布时间:2020-09-22 作者:党群 点击数:

2020年9月18日18时,在抢险各方历经45天的努力下,G75兰海高速马山往都安方向K1848+600路段恢复双向通行。

6月3日上午,G75兰海高速马山往都安方向K1848+600(距都安停车区约8公里)路段发生山体滑坡,导致高速公路路外山体落石造成主线堵塞。我集团公司受业主南宁高速公路运营有限公司委托,第一时间安排岩土专家及边坡防护技术人员组成抢险小组,赶往滑坡现场。6月5日,在南宁高速公路运营有限公司统筹部署和抢险小组的努力下,道路恢复单向通行,为进一步处治滑坡赢得时间。

为全面排查、消除路外山体及边坡安全隐患,南宁高速公路运营有限公司联合交警、路政、应急管理部门及我集团公司开展“交投先锋+标杆引领攻坚突破活动,攻坚克难边坡危岩防治工程。

在处治过程中,我集团公司抢险小组一是“站位靠前”,滑坡发生后,抢险小组迅速进行现场查勘,运用无人机技术快速掌握滑坡情况,并第一时间将现场收集的数据及信息进行研究,分析灾害发生原因,为最终防治方案的形成提供技术支撑。二是争分夺秒,抢险小组昼夜不息,一边结合现场收集的数据信息及现场办公会有关部署,制定临时防护方案,一边针对K1848+700右侧路外山体边坡危岩进行防护设计。在滑坡发生一周后,抢险小组完成第一稿边坡危岩防治工程方案设计,并于6月23日出具了方案第二稿,为施工单位迅速进场施工奠定了基础。三是科学设计为安全保驾护航,按照南宁高速公路运营有限公司有关要求,抢险小组在边坡防护设计中,选用5000KJ超高能级被动防护网(该防护网为广西区内高速公路首次采用);同时,抢险小组结合现场实际情况,采用Rocfall专业软件对最大危岩体运动轨迹、运动特征进行大量数值模拟反演分析,确定防护网的位置、高度等参数,对防护网的立柱、钢丝绳、消能器及锚杆等构件规格均进行了严格的设定,为处治施工提供安全环境。

设计工作完成后,我集团公司抢险小组作为四支“都南高速保畅攻坚先锋队”的队伍之一,按照隐患不排除、任务不完成誓不撤退的目标,持续参与后续处治施工工作,服务现场施工,奋战45个昼夜,为此次处治任务圆满完成贡献广西交通设计集团的力量。最终,在各单位的奉献和努力下,此次边坡危岩防治工程顺利完成。

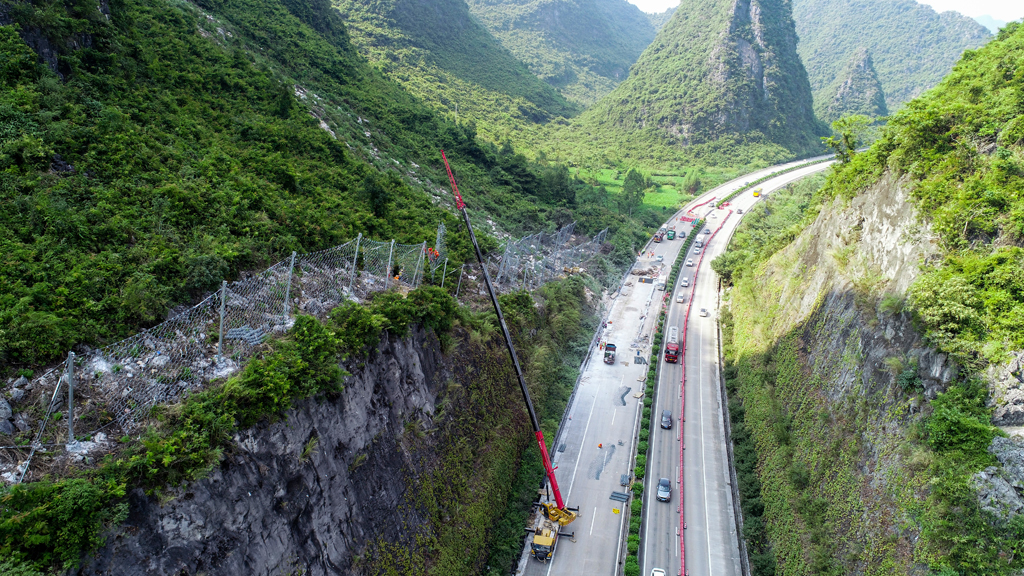

(施工现场)

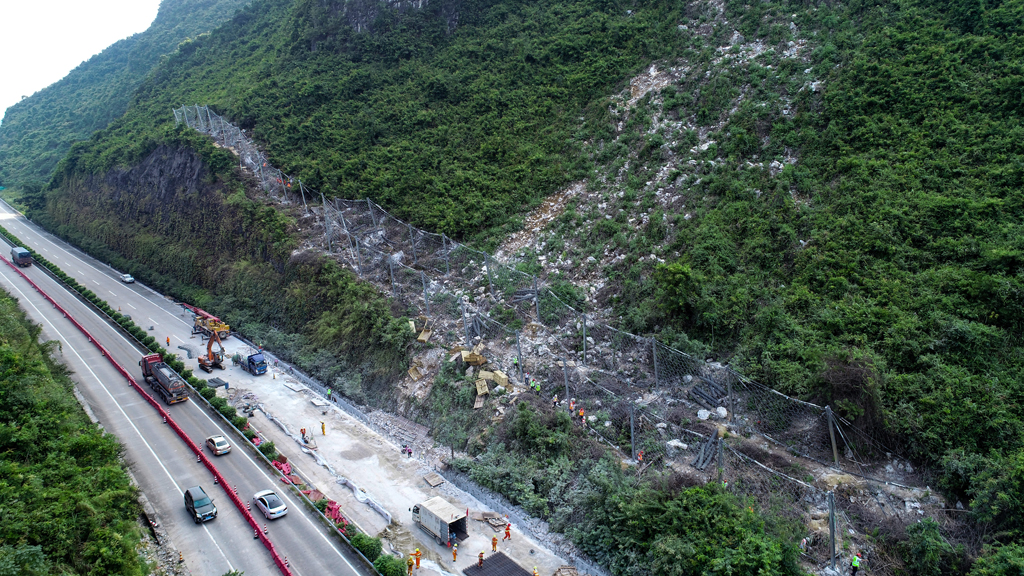

(广西区内高速公路首次采用5000KJ超高能级被动防护网)

 (我集团公司技术人员向有关单位人员作技术介绍)

人力资源

人才招聘

联系我们

公司地址:广西南宁市民族大道153号 交通设计大厦

联系电话:4008-110-685

传真:0771-3910002

微信公众号

地址:广西南宁市民族大道153号 交通设计大厦  电话:4008-110-685  传真:0771-3910002   E-mail:

版权所有:© 2018.all rights reserved. 桂公网安备 45010302002592号 桂ICP备05008715号-1   网站建设:博信网络
